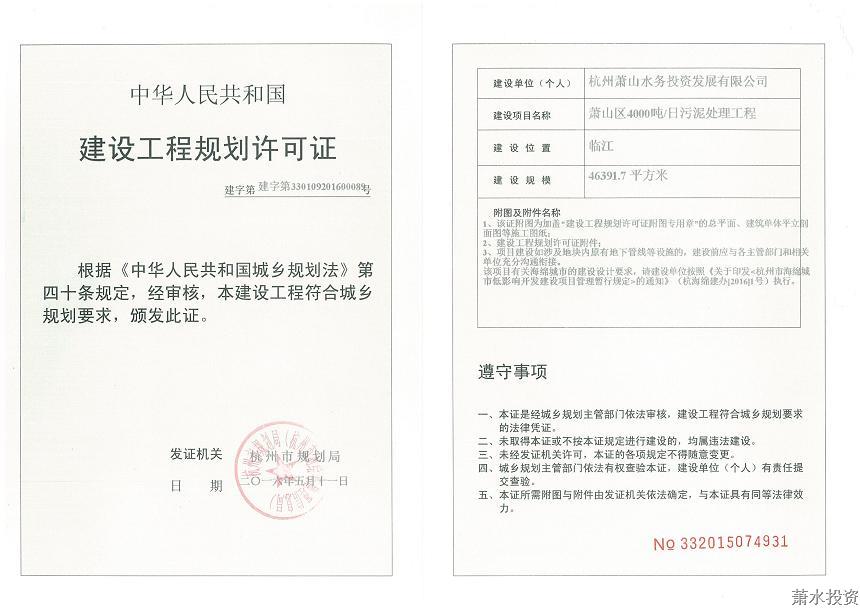

5月11日,萧山区4000吨/日污泥处理工程项目正式取得杭州市计划局宣布的建设工程计划许可证,至此,该项目前期审批程序画上了圆满的句号,同时也为项目主体工程全面开工建设涤讪了良好的基础。
由于地块属性庞大,4000吨/日污泥处理项目用地共分为三大块治理供地手续,且涉及违章建筑处理等问题,审批历程可谓困难重重。在集团的协助下,水务投资公司积极与区领土、计划、围垦指挥部等部分对接,逐步完成了项目批准后的土地农转用审批、供地审批、土地权证分块治理事情。在治理土地权证的同时,加速计划计划审核、施工图审查等事情推进,最终完成了项目全部建设计划审批程序。
4000吨/日污泥处理项目自2015年11月开工建设以来,各项事情有序推进,园地“三通一平”工程已完成施工、验收及结算,主厂房桩基工程已完玉成部工程量。目前,项目正进行一系列配套辅机设备招标,已宣布主体工程招标通告,预计5月底前确定总包单位进场施工。后续在确定土建装置总包单位后,公司将尽快完成施工许可证治理等事情,为项目主体工程正式全面开工建设做好准备。
